Erneuerung Wasserkraftwerk Zilfuri

Anfang Februar 2023 hat die Licht- und Wasserwerk Kandersteg AG ihr neues Wasserkraftwerk «Zilfuri» eingeweiht. Die offizielle Inbetriebnahme der Anlage unterhalb des Oeschinensees bildete nach bewährter Testphase den Abschluss der Gesamterneuerung.

Während der einjährigen Gesamtsanierung wurden die Fassungsbauwerke «Holzspicher», «Chalberspissi», «Weissenbach» und das Wasserschloss saniert sowie teilweise neu errichtet. Die dazugehörenden Hang- und Druckleitungen wurden komplett erneuert.

Mit dem anspruchsvollen Projekt unterhalb des Oeschinensees wurde die Arbeitsgemeinschaft (ARGE) «Zilfuri» betraut, zu der auch die Künzi + Knutti AG gehörte. Wir durften die Gesamtprojektleitung, die Ausführung, den Abbruch und Neubau der Zentrale, den Umbau des Wasserschlosses sowie der Fassung Weissenbach inklusive den Leitungsbau der Fassung mit Trinkwasserreservoir und Betonarbeiten ausführen.



"Ein interessantes Projekt mit vielen verschiedenen, kleinen Geometrien."

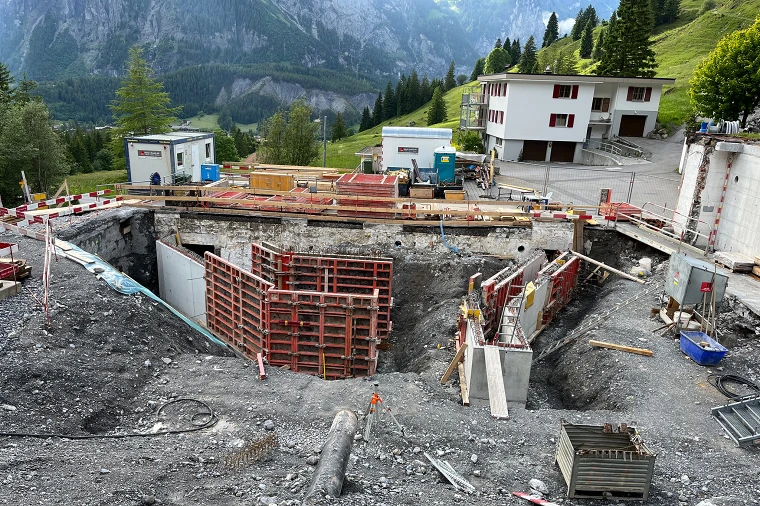

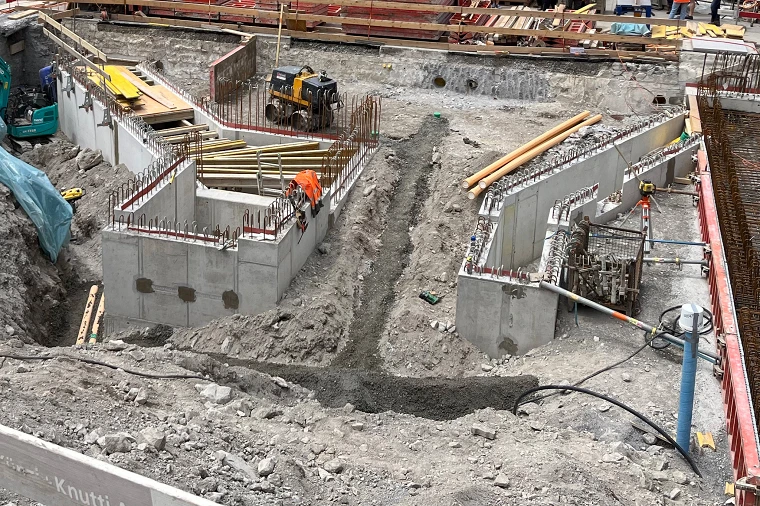

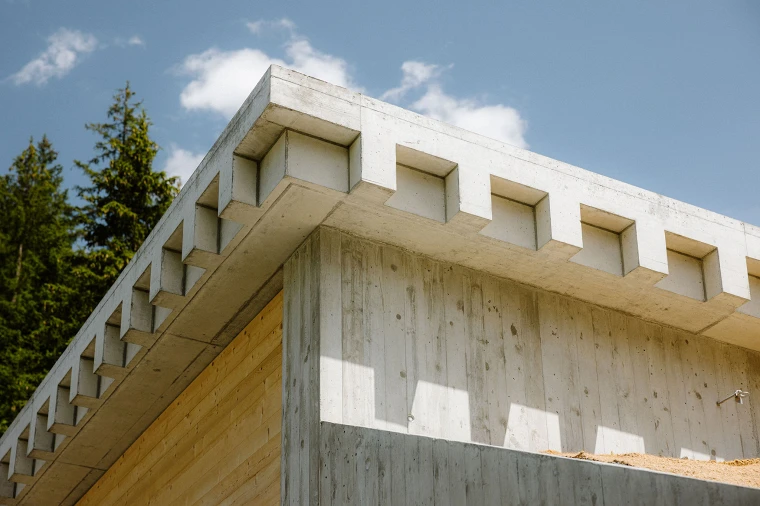

Die Zentrale mit Baujahr 1903 wurde komplett abgebrochen und durch einen Neubau ersetzt, welcher an mögliche Naturgefahren ausgerichtet wurde. Nach dem Baugrubenaushub verlegten wir bestehende Werkleitungen und das neue Leitungswerk unter der Zentrale.

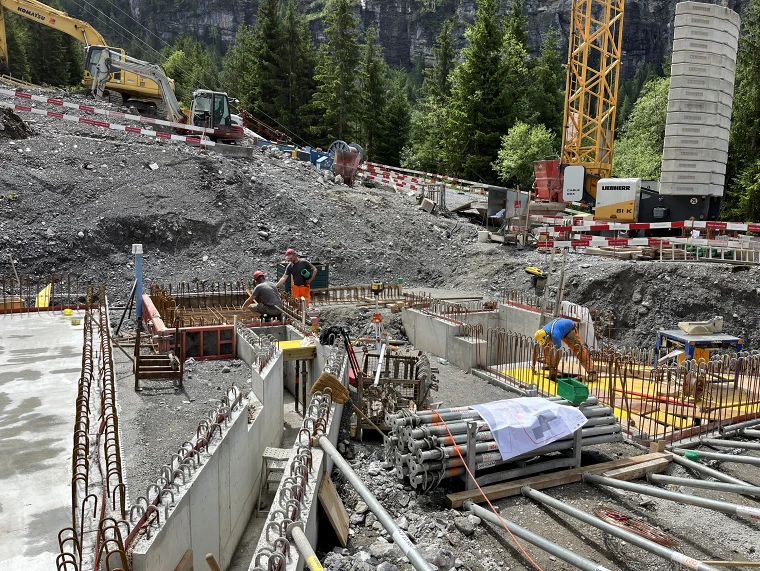

Die Auslaufkanäle der neuen Peltonturbine sowie der Trinkwasserturbine wurden in Ortbeton ausgeführt. Die gesamten Betonarbeiten der Kanäle, Vertiefungen und Absätze bis hin zur Bodenplatte waren durch ihre Kleinteiligkeit und schiefwinkligen Geometrien sehr anspruchsvoll. Dank dem Einsatz einer Robotik-Totalstation konnte die Bauvermessung selbst ausgeführt und die Genauigkeit der Bauteile zu 100 Prozent eingehalten werden.

"Die neue Turbine erzuegt 20 Prozent mehr Leistung. Ein Grossteil Kanderstegs wird damit mit erneuerbarer Energie versorgt."



Im neuen Gebäude finden die moderne Peltonturbine sowie eine Trinkwasserturbine Platz. Das Laufkraftwerk turbiniert pro Sekunde bis zu 900 Liter Wasser aus dem Oeschinensee. Pro Jahr werden rund 8.8 GWh Strom produziert und 2'200 Haushalte versorgt





"Der Bau in steilem Gelände war spektakulär und erforderte von allen Beteiligten Einfallsreichtum und solides Handwerk."



Nebst dem Neubau der Zentrale «Zilfuri» durften wir auch im Leitungsbau die Federführung übernehmen. Von der Fassung «Weissenbach» bis zum Wasserschloss und von dort bis zur Zentrale «Zilfuri» wurden die bestehenden Betonrohrleitungen mit Gussleitungen ersetzt.

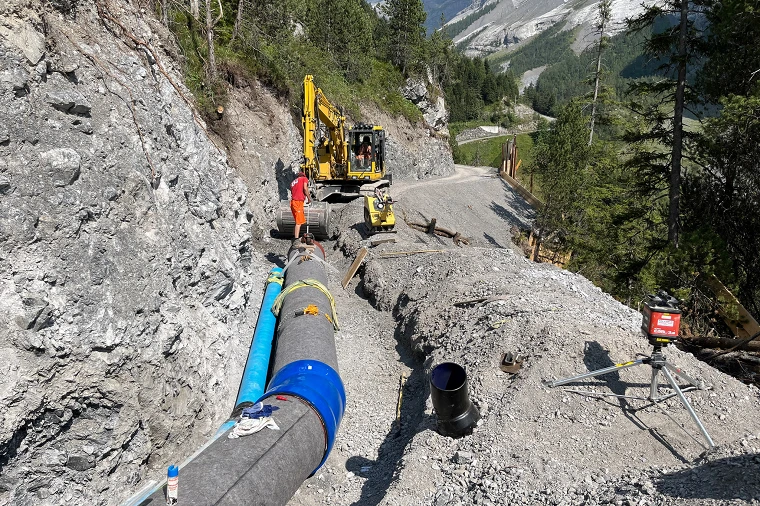

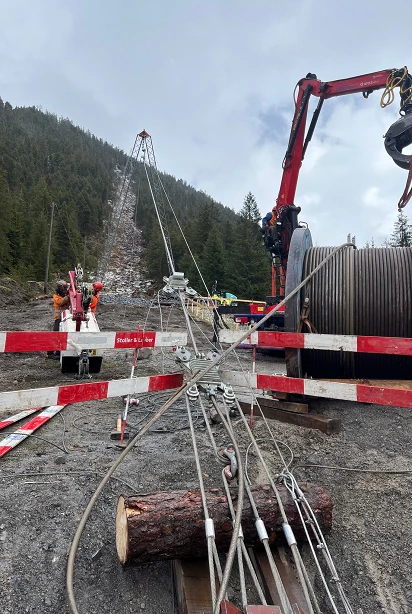

Zusätzlich zur neuen Wasserdruckleitung verlegten wir auf der gesamten Länge eine Trinkwasserleitung, eine Kanalisationsleitung sowie acht bis zehn Kabelschutzrohre. Da sich alle Bauwerke mit Ausnahme der Zentrale «Zilfuri» in schwer zugänglichem Gelände befinden, wurde eine Bauseilbahn montiert. Mit ihr transportierten wir Abbruch, Baumaterial sowie die schweren Gussrohre für die neuen Leitungen.

"Eine Schutzwand mit Steinschlagnetzen schützte die darunterliegenden Wege während dem Bau vor Steinschlag am «Spitze-Stei» und anderen Gefahren."

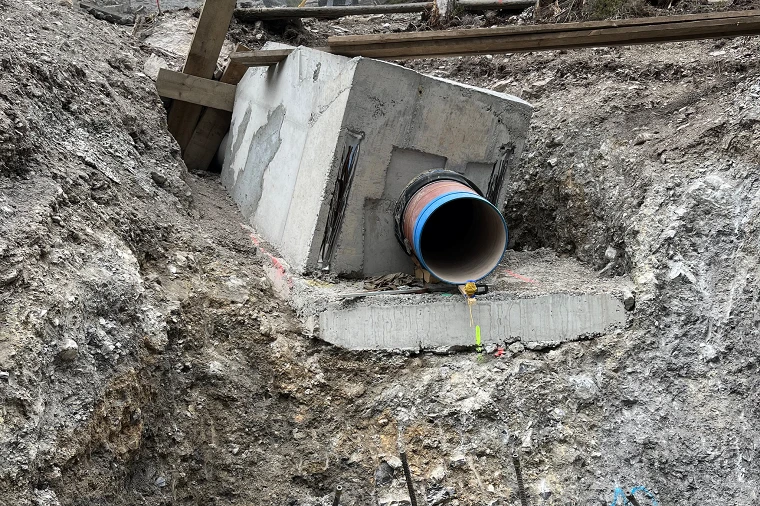

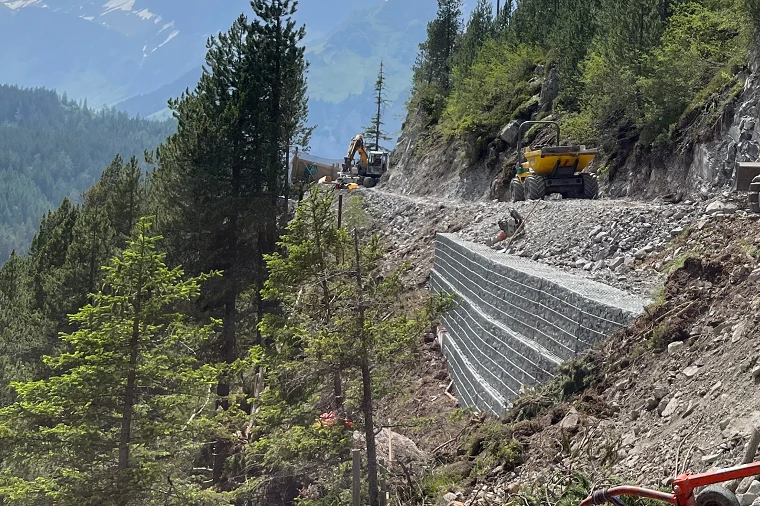

Die Hangleitung – von der Fassung «Weissenbach» bis zum Wasserschloss – führt über 420 Meter durch teilweise extrem steiles mit Felsen durchsetztes Gelände. In diesem Bereich musste zusätzlich ein Beobachtungsposten den «Spitze Stei» während den Bauarbeiten im Auge behalten. Einige neue Leitungen wurden daher mit rückverankerten Kunstbauten (Beton oder Steinkörben) gesichert. Das ausgehobene Material wurde vom Team auf der Baustelle für diese zu Hüllmaterial aufbereitet und so direkt wieder verwendet.

Die Druckleitung mit einer Länge von 500 Meter überwindet auf ihrem Weg rund 200 Höhenmeter inklusive einige Richtungsänderungen. Damit sie durch die Druckkräfte nicht verschoben wird, wurde sie mit anspruchsvollen Betonbauwerken gesichert.

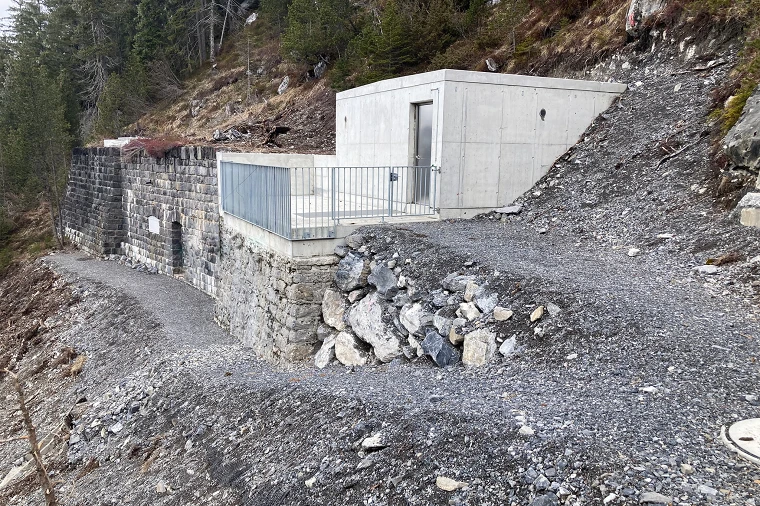

Die Umbauarbeiten an Fassung und Wasserschloss waren ebenso ambitioniert: So wurde die bei uns im Werkhof vorgefertigte Wasserfassung als Ganzes an ihren Verwendungsort transportiert und mit einem Pneukran vor Ort von der Seilbahn zur Montagestelle versetzt. Die neue Wasserkraftanlage konnte pünktlich im Dezember 2022 die Stromproduktion aufnehmen.
